CONTRALORÍA ALERTA QUE OBRA DE S/ 9 MILLONES PARA AGUA Y DESAGÜE EN VIÑANI NO FUE TERMINADA

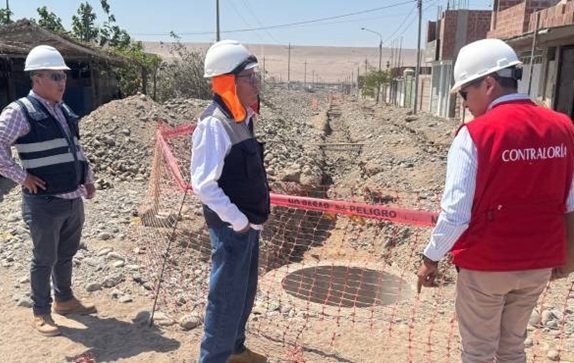

La Contraloría General de la República – CGR advirtió que el contrato para la obra de agua y desagüe de los sectores 3 y 4 de la Asociación de Vivienda Ampliación Viñani, del distrito Coronel Gregorio Albarracín Lanchipa, concluyó el pasado 2 de enero; pero el proyecto no ha sido terminado lo cual impide que más de 2 mil pobladores accedan a los servicios básicos de agua potable y alcantarillado.

En el Informe de Visita de Control n.°002-2026-OCI/0472-SVC (periodo de evaluación del 12 al 13 de enero de 2026) se señala que al 31 de diciembre del año pasado, el proyecto ejecutado por la Municipalidad Provincial de Tacna registró un avance físico de apenas 33.45%, una cifra alarmante frente al 99.96% que debió haber alcanzado los primeros días del 2026.

Asimismo, de la revisión del acuerdo de incidencias de obra, la comisión de control documentó que el contratista incurrió en atrasos. A enero de 2026 la obra se encuentra inconclusa, pese a que la entidad no ha aprobado ninguna ampliación de plazo ni otro tipo de modificación al expediente técnico original.

Este hecho agrava la situación, debido a que la obra de agua potable y desagüe que contó con una inversión de S/ 9 099 790 debe ponerse al servicio de la población ante el déficit de servicios básicos que obliga a la ciudadanía a seguir utilizando piletas públicas y silos.

La población que habita en los sectores 3 y 4 de Viñani enfrentan riesgos sanitarios constantes, con focos infecciosos y proliferación de enfermedades parasitarias y dérmicas en niños. La Contraloría enfatizó que la finalidad pública de la inversión no ha sido cumplida, vulnerando el derecho de las familias a una calidad de vida digna.

El informe de visita de control fue remitido al alcalde de la Municipalidad Provincial de Tacna con la finalidad de que implemente las acciones necesarias para que la obra sea puesta al servicio de la población y cumpla con su finalidad pública.

Related posts

MINA PODEROSA PIDE QUE SE TOMEN ACCIONES ANTE ATENTADO QUE «EMULA PRÁCTICAS TERRORISTAS» DE SENDERO LUMINOSO

Roice Zeballos

VUELVE LA BICAMERALIDAD: ASÍ SERÁ EL CONGRESO CON 130 DIPUTADOS Y 60 SENADORES

Roice Zeballos

CONSORCIO LEONCIO PRADO SOLICITA S/ 10 MILLONES DE INDEMNIZACION A MUNICIPIO DE TACNA

Roice Zeballos

Leave a Comment
